消防工程-全的施工方案流程细节
来源:北京消防改造 时间:2017-08-29 11:25:46
消防预留预埋施工
1.1、消防预埋
1.预留预埋是给排水专业在主体施工中的工作重点。预留预埋准确与否对整个安装工程至关重要。它将直接影响给排水安装的顺利进行。
2.施工准备期间,专业工长认真熟悉施工图纸,找出所有预埋预留点,并统一编号,并在深化设计的预留预埋图中标注清晰,以便于各专业的预留预埋.同时与其他专业沟通,以避免今后安装有冲突、交叉现象,减少不必要的返工。
3.严格按照标准图集加工制作防水套管、穿墙套管,套管长度按结构施工图尺寸确定,套管管径参照下列标准:
1.2、套管安装
1.刚性套管安装:主体结构钢筋绑扎好后,按照给排水施工图标高几何尺寸找准位置,然后将套管置于钢筋中,焊接在钢筋网中,如果需气割钢筋安装的,安装后必须用加强筋加固,并做好套管的防堵工作。刚性套管安装如图所示:
2.穿墙套管安装:土建专业在砌筑隔墙时,按专业施工图标高,几何尺寸将套管置于隔墙中,用砌块找平后用砂浆固定,然后交给土建队伍继续施工。
3.穿剪力墙钢套管安装:在钢筋绑扎好后,按照专业施工图确定好套管的标高和几何尺寸放置钢套管,找准确切位置后焊牢在周围钢筋上,如果需要气割钢筋安装的,安装好后必须用加强筋加固,并做好防堵工作。
4.穿楼板孔洞预留:预留孔洞根据尺寸做好木盒子或钢套管,确定位置后预埋,待混凝土浇筑后取出即可。
消防管道安装施工
2.1消防管道安装

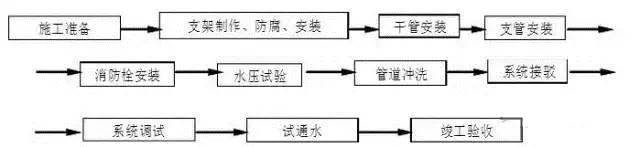

1.系统流程:

2.施工工序:
⑴干管安装,≤DN75的干管采用套丝连接安装,焊接和丝接技术数据与给水管相同,焊接口和埋地部分的管理作防腐处理。
⑵ 消防栓及支管安装,消防栓支管要以栓阀的坐标、标高定位甩口,核定后再固稳消防栓箱,栓箱内配件根据设计要求设定。
⑶ 消防水泵安装根据设计要求定型号、定位置,安装顺序为止回阀;阀门依次与设备紧固,阀门安装手轮方向应便于操作,具体安装技术参照泵房的安装。
3. 消防栓箱的安装
⑴安装前应核对产品型号与设计是否相符,箱内配件、产品合格证、产品说明书是否齐全。箱体安装前应进行外观质量检查,如发现质量问题不得使用。 安装过程中应与装修紧密配合,不得损坏装修面,箱体安装高度一致,栓口离地面高度为1.2m,允许偏差20mm。阀门距箱侧面为140mm,距箱后内表面为100mm,允许偏差5mm。明装箱和暗装箱区别使用,注意配合装修面接缝整齐美观。安装后的箱体上下角的水平移位不得超过2mm,以保证箱体平、正直。
电气预留预埋施工
3.1电气配管
1.所有配管工程以设计图纸为依据,暗配管应沿近的路线敷设。

2.管路超过下列长度,应加装接线盒,其位置应便于穿线,如下表所示:
3.管路垂直敷设时,根据导线截面设置接线盒距离,以方便穿线,如下表所示:

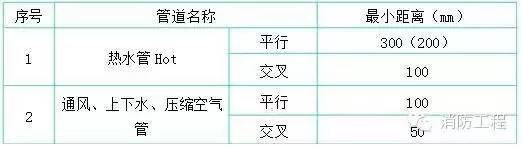

4.暗配电线管路与其它管道小距离,如下表所示:
5.镀锌钢管的敷设一律采用套丝管箍连接,要求钢管经扫管后进行管头套丝,套丝长度以用管箍连接好后螺纹外露2~3扣为宜,套丝完成后应检查是否光滑、平整,管口作二次打磨处理。
6.钢管进入配电箱时,应使用配电箱的敲落孔,无敲落孔时使用专用开孔器按管径大小开孔,并使用锁紧螺母固定牢靠,连接牢固后管螺纹宜外露2~3扣。
3.2接线盒预埋
1.管进盒、箱连接,盒、箱开孔应整齐并与管径相吻合。管口露出盒、箱应小于5mm。有锁紧螺母者与锁紧螺母平,露出锁紧螺母的丝扣为2~3扣。两根以上管入盒、箱要长短一致,间距均匀,排列整齐,如图所示。
2.在现浇混凝土顶板内安装接线盒时,用油漆在设计规定的位置上画上接线盒位置和进出线方向,按进出线方向将接线盒壁上的对应敲落孔取下,将管口用塑料管堵和胶带封好,将接线盒用锯末填满,然后用塑料宽胶带将盒口包扎严密,并做好接地跨接线。
